PVC塑胶地板施工工艺

2026-03-03  来自: 福建及第进出口贸易有限公司 浏览次数:8

PVC地胶板:从结构上分主要有多层复合型和同质透心型及半同质体型3种。所谓多层复合型PVC地板就是说它是有多层结构的,一般是由4~5层结构叠压而成,一般有耐磨层(含UV处理)、印花膜层、玻璃纤维层、弹性发泡层、基层等。所谓同质透心型PVC地板就是说它是上下同质透心的,即从面到底,从上到下,都是同一种花色。

一、总体概述

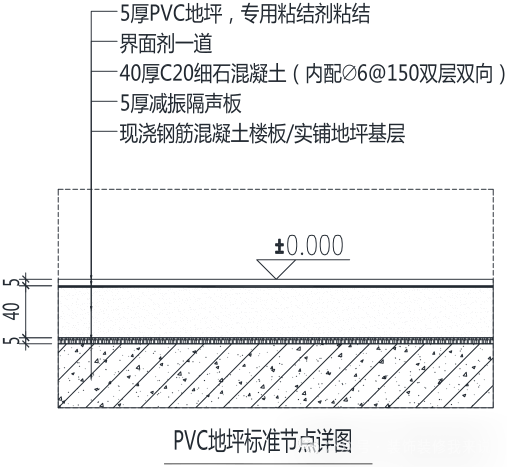

PVC塑胶地面主要用于办公、会议,具体要求如下:

5PVC地板,专用粘结剂

界面剂一道;

40C20细石混凝土;

现浇钢筋混凝土楼板/实铺地坪基层。

PVC塑胶地板

二、施工工艺流程

水泥砂浆找平大面积分仓控制清理基层基层处理配制界面剂剂塑胶地板面层的铺贴塑料踢脚板铺贴养护、擦光上蜡

三、施工操作要点

(1)水泥砂浆找平以墙柱上的水平控制线和找平墩为标志,检查平整度,高的铲掉,凹处补平。用水平刮杠刮平,然后表面用木抹子搓平。

(2)大面积分仓控制超长、超大地面施工时,地面垫层施工必 须采用分仓法施工,预留分格缝≤6m*6m,使垫层施工时砼热度均匀发散,减少开裂空鼓。

(3)清理基层采用地面打磨机配适当的磨片对地坪进行整体打磨,油污、胶水等残留物,凸起和疏松的地面,有空鼓的地面也必 须去除。用不小于2000瓦的工业吸尘器对地坪进行吸尘清洁。对于地坪上的裂缝可采用不锈钢加强筋以及双组分合成树脂胶表面石英砂进行修补。

(4)预铺、裁割地板卷材都应于现场放置24小时以上,使材料记忆性还原,温度与施工现场一致。使用专用的修边器对卷材的毛边进行切割清理。卷材铺设时,两块材料的搭接处应采用重叠切割,一般是要求重叠3厘米。注意保持一刀切断。

(5)塑胶地板铺贴、上胶卷材铺贴时,将卷材的一端卷折起来。先清扫地坪和卷材背面,然后刮胶于地坪之上。

(6)塑胶地板面层的铺贴地材粘贴后,先用软木片推压地板表面进行平整并挤出空气。随后用5075公斤的钢压辊均匀滚压地板并及时修整拼接处翘边的情况。地板表面多余的胶水应及时擦去。24小时后,再进行开槽和焊缝。

(7)地板开缝开槽必 须在胶水完全固化后进行。使用专用的开槽器沿接缝处进行开槽,为使焊接牢固,开缝不应透底,建议开槽深度为地板厚度的2/3。在开缝器无法开刀的末端部位,请使用手动开缝器以同样的深度和宽度开缝。

(8)焊缝、清理焊之前,须清除槽内残留的灰尘和碎料。焊枪的温度应设置于约350度左右。以适当的焊接速度(保证焊条熔化),匀速地将焊条挤压入开好的槽中。在焊条半冷却时,用焊条修平器或月型割刀将焊条高于地板平面的部分大体割去。当焊条完全冷却后,在使用焊条修平器或月型割刀把焊条余下的凸起部分割去。

四、质量标准

参照《建筑地面工程质量验收规范》GB50209规范进行验收。

序号

检查内容

检验方法

1

主控项目

1、面层所用塑胶地板,卷材及胶粘剂的规格、品种、质量必 须符合设计要求和有关标准的规定。

2、面层与基层粘结必 须牢固,无空鼓(脱胶)、无翘边、无溢胶。

2

一般项目

1、面层表面平整、光洁、无皱纹、四边顺直、不翘边、鼓泡、色泽应一致。

2、镶边用料尺寸应符合设计要求,边角整齐、光滑。

3、焊缝应平整、光洁、无焦化变色、斑点、焊瘤和起鳞等缺陷,其凸凹允许偏差为±0.6mm;焊缝的抗拉强度不得小于塑胶地板强度的75%。

4、踢脚板上口应平直、高度一致。侧面应平整,接槎应严密,阴阳角应做直角或圆角;出墙厚度适宜,基本一致。

5、地漏和面层坡度应符合设计要求,不倒泛水,无积水,与地漏(管道)结合处严密牢固,无渗漏。

允许偏差和检验方法

序号

项目名称

允许偏差

检查方法

1

表面平整度

2

2m靠尺和楔形塞尺检查

2

缝格平直

3

5m线和尺量检查

3

接缝高低差

2

尺量和楔形塞尺检查

洁福PVC地板品牌

您的地材服务顾问,感谢您的关注与支持!

我们期待与您一起筑建更加美好的未来!



福州及第进出口贸易有限公司,专营 洁福地板 阿姆斯壮塑胶地板 LG塑胶地板 耐迪塑胶地板 其它品牌地板 辅料 等业务,有意向的客户请咨询我们,联系电话:0591-87719808、83206468、13805067419(卢总)、13609539126(邱总)

CopyRight © 版权所有: 福建及第进出口贸易有限公司 技术支持: 网站地图 XML 备案号:闽ICP备17018388号

本站关键字: 洁福地板总代理-洁福塑胶地板-洁福PVC地板--LG地板-阿姆斯壮地板-橡胶地板-洁福pvc地板生产厂家-同质透心地板 LG塑胶地板 阿姆斯壮 PVC地板 福州及第进出口贸易有限公司


扫一扫访问移动端
